高層建筑外懸挑濟南防護棚施工技術

文章來源:濟南防護棚 作者: 宏鉅安防設備 發布時間 2018-11-09 16:23:27 瀏覽次數0

  城市不斷發展,商場娛樂設施不斷增加需要更多場地,導致建筑工程逐漸向著高層建筑、超高層建筑演化。在高層建筑、超高層建筑的施工過程中,安全隱患頗多,其中,物理墜落打擊傷害是所有傷害中所占比重更好的一項,困此,如何更經濟更有效地防止高空墜物造成打擊傷害亟待解決。本文結合某在建工程,提出規范的搭設外懸挑式鋼管濟南防護棚是解決該安全隱患較有效的措施。

  1 濟南鋼管懸挑防護棚特點

  鋼管懸挑防護棚主要有以下 3 個特點。

  1)施工條件簡單,施工工藝易于操作。

  2)一次性投入小,周轉使用率高。

  3)在高層建筑外墻抹灰分段施工時,無需附著在外墻懸挑腳手架上,不影響外架的拆除,完全靠結構受力,不影響外架的提前拆除工作,縮短了外架鋼管、扣件的租賃時間,節約成本。

  2 濟南防護棚施工工藝流程及操作要點

  在 6~7 層外墻剪力墻未封閉部位搭設防護棚,而對于外墻剪力墻封閉部位搭設防護棚,需先在搭設鋼管位置鉆孔,后按照?qǐng)D 1、圖 2 要求施工。

  防護棚搭設于 6 層樓到 7 層樓之間,用 Φ 48×3.5 鋼管搭設,外挑 4 m,間距 1.0~2.5 m,用室內架體及一根 Φ 12 的鋼絲繩作為加固支撐體系。防護棚搭設平面布置示意如圖 3 所示。

  2.1 防護棚搭設流程

  預埋件施工→7 層模板支撐體系拆除→防護棚架體搭設→竹條板鋪設→彩條布鋪設→安全網安裝→防護棚搭設完成(驗收)。

  2.2 濟南防護棚架體搭設

  架體搭設按照?qǐng)D 1、圖 2 進行,應重視以下幾方面。

  2.2.1 鋼絲繩與墻體的拉接

  鋼絲繩與墻體的拉接利用墻體原來留下的對拉螺桿孔洞,并在墻體內側設置直徑 25 mm 鋼筋十字交叉與鋼絲繩相連,作為鋼絲繩固定端。

  2.2.2 有窗洞口部位的搭設

  1)外墻未封閉,有窗洞口的部位先行搭設。搭設室內豎向鋼管,先搭設立桿,立桿下部與預埋件用扣件連接,頂部用頂托(頂托上加方木)與 7 層底板頂緊(頂托頂緊應在室內架體搭設完成后進行),然后搭設 1 500 mm 的水平鋼管,最后一道水平鋼管采用頂托與外墻頂緊(注意,稍微受力即可,不得超頂)。

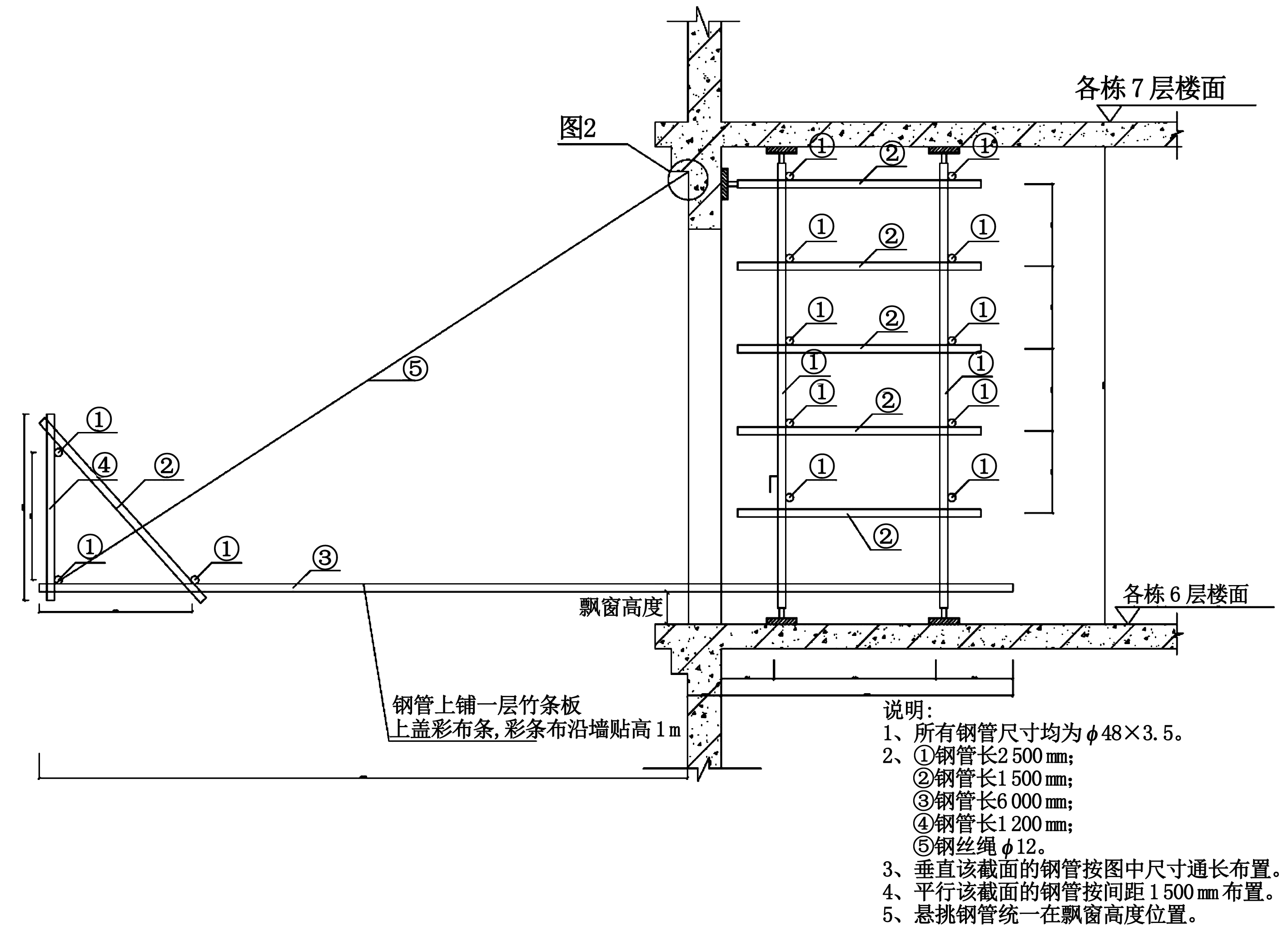

  圖1 防護棚搭設大樣

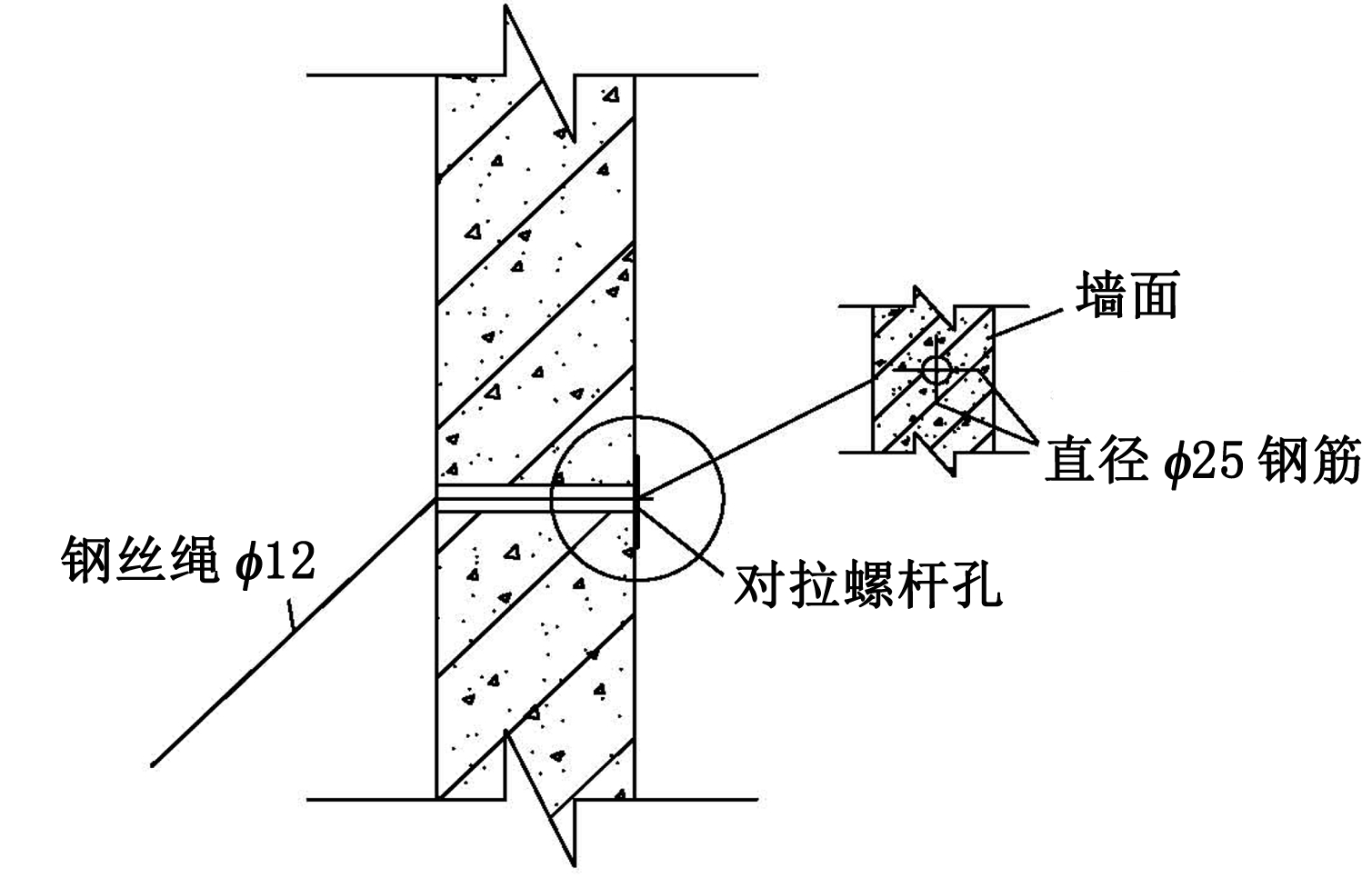

  圖2 鋼絲繩固定大樣

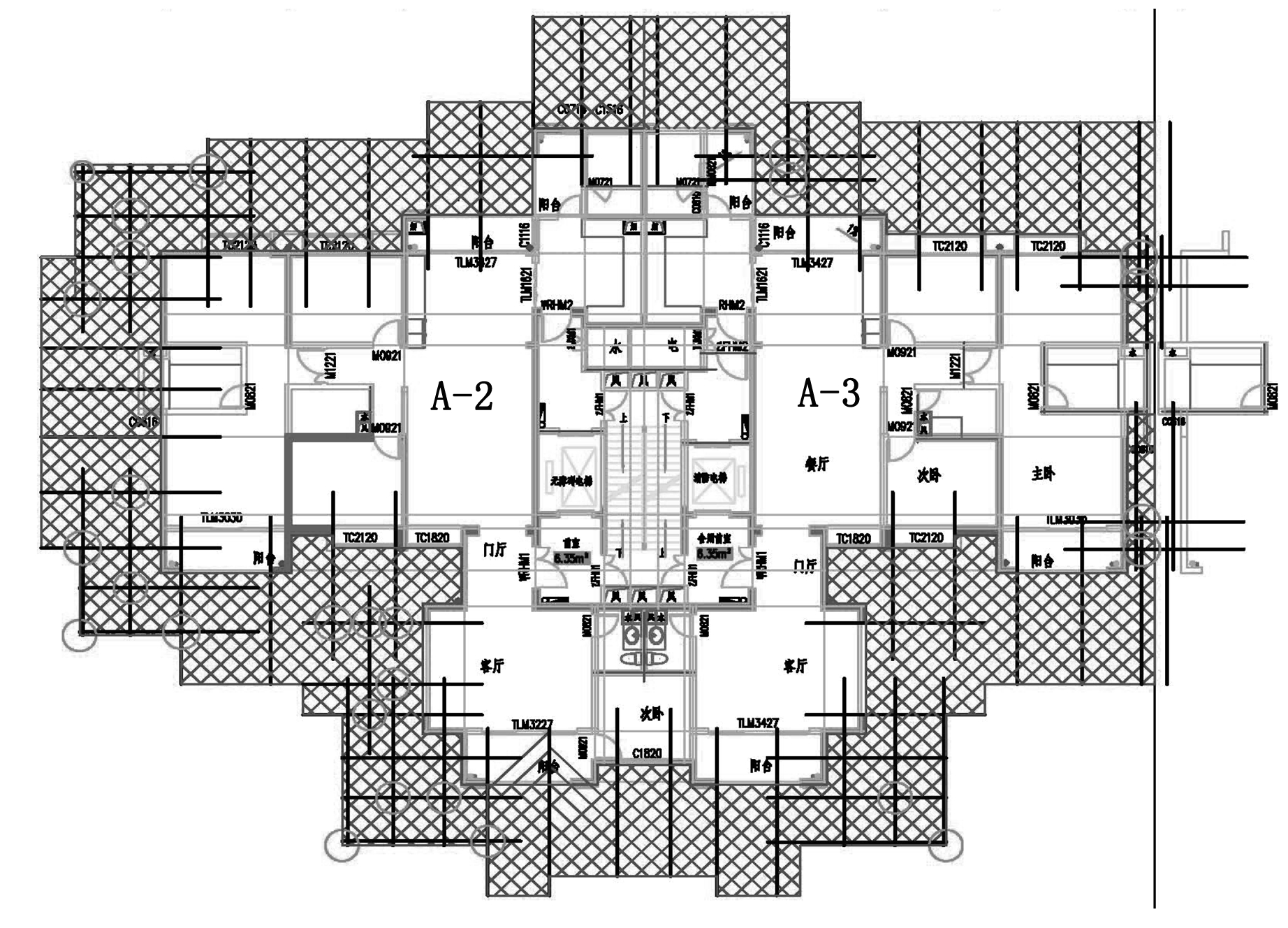

  圖3 防護棚搭設平面布置圖

  2)搭設外挑架體。搭設外挑架時,采用下部腳手架進行搭設,且先把鋼絲繩安裝(鋼絲繩與鋼管連接處,在鋼絲繩兩側采用扣件進行防滑措施,且鋼絲繩穿過鋼管扣件)完成,與墻拉緊,然后逐步從墻側向外搭設水平鋼管和上下兩層支架鋼管。

  3)搭設防護欄桿。懸挑架搭設完成后,搭設防護欄桿。

  2.2.3 無窗洞口部位的搭設

  對于無窗和洞口處進行現場鉆孔處理,鉆孔大小剛好滿足鋼管穿過,搭設方式與外墻未封閉一致。

  2.2.4 搭設注意事項

  由于搭設為高空作業,要求所有搭設架子工安全帶須與主體結構牢靠連接,防護到位方可進行,且在搭設下方,分割出操作安全區域,禁止無關人員進入。

  2.2.5 搭設一般要求

  1)室內工字鋼固定端按照規范要求最少 3 道;

  2)每條鋼絲繩需與架體和墻體拉緊,起到保護作用。

  2.3 竹條板鋪設

  竹條板鋪設時,下層采用垂直外墻方向鋪設,上層采用平行外墻鋪設,竹條板均采用 12 # 鐵絲(直徑2.6 mm)與鋼管牢靠連接,且每塊竹條板之間縫隙≤30 mm,要求滿鋪的竹條板底下至少有 3 根平行于墻體的水平鋼管做支撐。

  2.4 彩條布鋪設

  采用 1.5 mm 厚度彩條布,從防護棚防護欄桿(采用 12 # 鐵絲與鋼管扎緊)開始,沿防護棚上層竹條板上部鋪設,至墻角,沿墻垂直上貼 1 m,頂部采用 20 mm寬模板條壓緊,模板條采用鐵釘與結構墻釘緊。

  2.5 安全網安裝

  安全網采用難燃或不燃安全網,安全網安裝應牢固,繃緊,外觀規整、美觀,符合相關規范要求。

  2.6 驗收

  濟南防護棚搭設完成后,經建設、監理、項目部相關單位進行驗收后,方可投入使用。

聯系我們 / Contact us
{dede:global.cfg_webname/}

濟南宏鉅安防設備有限公司

客戶咨詢電話

0531-85806938

服務電話:133-7059-8323

服務電話:130-0172-0237

官方網址:www.82235.cn/

地址:山東省濟南市北園大街338號豪魯電子大廈

聯系我們 / Contact us
{dede:global.cfg_webname/}

濟南宏鉅安防設備有限公司

客戶咨詢電話

0531-85806938

服務電話:133-7059-8323

服務電話:130-0172-0237

官方網址:www.82235.cn/

地址:山東省濟南市北園大街338號豪魯電子大廈

丹寨县| 曲阜市| 新建县| 天水市| 海宁市| 定襄县| 广河县| 宝山区| 井冈山市| 丽江市| 特克斯县| 三亚市| 永修县| 新龙县| 米林县| 肃南| 曲松县| 彩票|
